Le barrage controversé sur le Nil en Ethiopie est achevé, enfin presque

Teaserbild-Quelle: Bureau du Premier ministre éthiopien

Le Grand Barrage construit par l'Ethiopie, sur le Nil Bleu, suscite de vives tensions avec le Soudan et l'Egypte en raison des enjeux liés à l'eau. Achevé récemment, il vise à produire plus de 5'000 MW d’électricité et renforcer l’indépendance énergétique de l’Ethiopie.

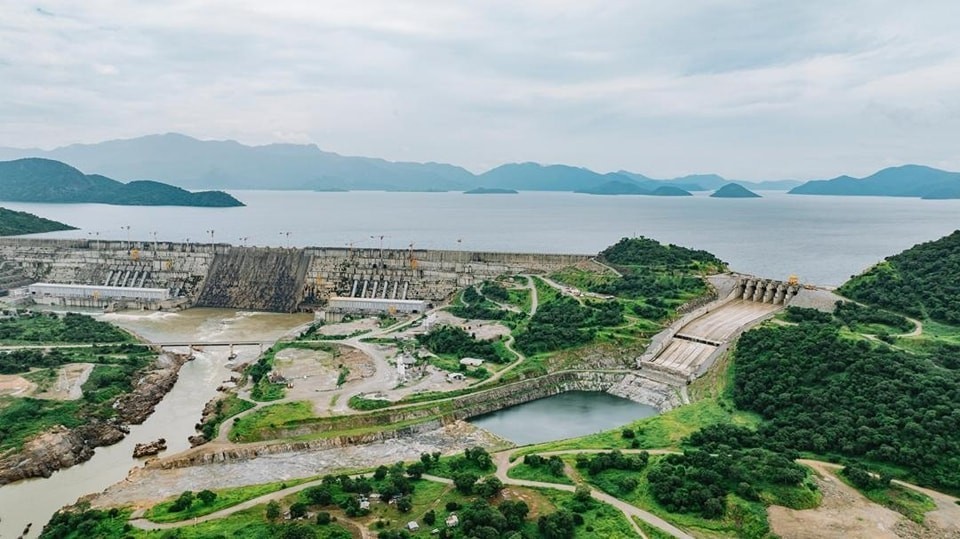

Les travaux de construction du mégabarrage ont débuté en 2011 sur le cours supérieur du Nil.

Crédit image: Bureau du Premier ministre éthiopien

Les travaux de construction du mégabarrage ont débuté en 2011 sur le cours supérieur du Nil.

Le barrage Grand Ethiopian Renaissance, situé sur le cours supérieur du Nil, atteint les dimensions du barrage d'Assouan. Addis-Abeba avait lancé la construction de ce barrage de 145 m de haut et 1,8 km de long en 2011, malgré de vives protestations. Le projet a provoqué des tensions considérables avec les deux pays riverains du Nil septentrional, qui voient leur approvisionnement en eau menacé.

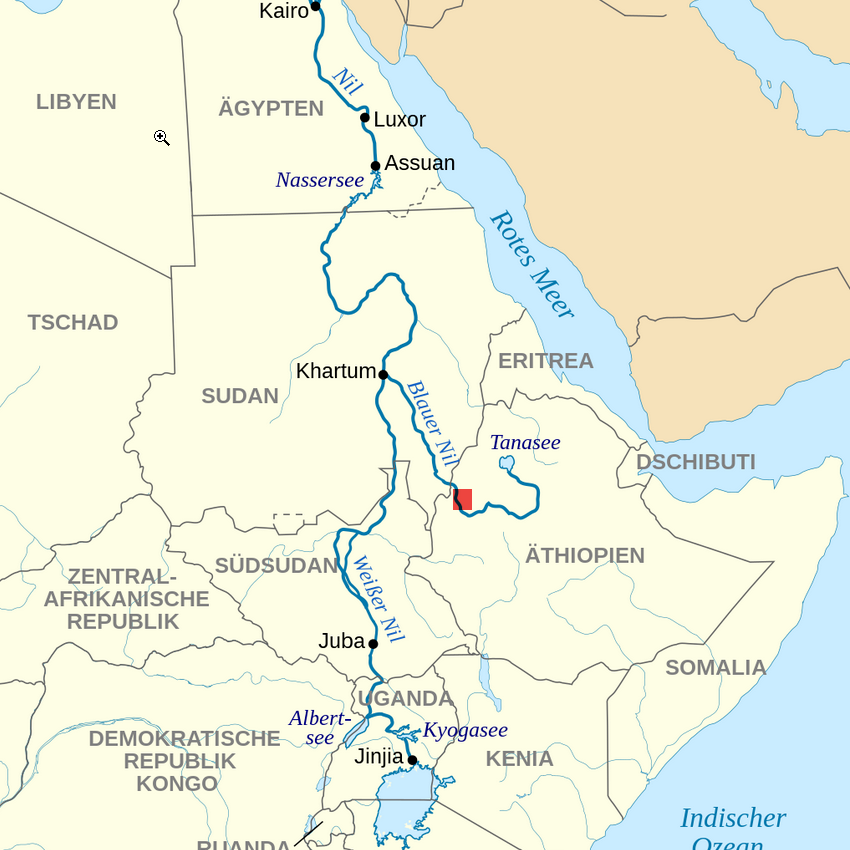

Le gouvernement éthiopien affirme que le barrage est indispensable pour garantir l'approvisionnement énergétique du pays. Le barrage sur le Nil Bleu est situé à environ 10 km de la frontière avec le Soudan, dans l'ouest de l'Ethiopie (indiqué en rouge). Le Nil Blanc et le Nil Bleu se rejoignent à Khartoum, la capitale soudanaise.

Le Nil est la source de vie de millions de personnes. Le barrage sur le Nil Bleu est une source constante de tensions entre les pays riverains.

Crédit image: Wikimedia Commons - Hel-hama - CC BY-SA 4.0.

Le Nil est la source de vie de millions de personnes. Le barrage sur le Nil Bleu est une source constante de tensions entre les pays riverains.

La capacité de stockage du réservoir est de 74 milliards m³. Le remplissage du barrage s'est déroulé en quatre étapes pendant les mois d'été de 2020 à 2023. En juillet 2020, cela a donc donné lieu à de nouveaux conflits diplomatiques entre l'Ethiopie, le Soudan et l'Egypte. A l'été 2023, le niveau de retenue a atteint 125 m au-dessus du niveau initial du Nil Bleu.

La centrale électrique de droite est équipée de dix générateurs à turbines Francis de 375 MW et celle de gauche de six. La puissance devrait dépasser 5'000 MW. Le montage des turbines a connu de nombreux retards. Finalement, des entreprises chinoises ont pris le relais pour achever les travaux. Les premières turbines ont produit de l'électricité pour la première fois en février 2022. Cependant, la centrale n'a pas encore atteint sa pleine capacité. L'achèvement complet du barrage est prévu pour 2028. (Stefan Schmid).



Autres articles intéressants

Annonces

Profils d'entreprises

CPC Solution AG

Trouvez facilement et simplement des contacts avec des artisans et des fabricants grâce aux nouveaux profils d'entreprise.

Rapports

construction-report

Les nouveaux rapports de Batimag

En plus de Batimag Project Categories (qui s'appelait auparavant Batimag Analyse), vous recevrez dès maintenant deux tout nouveaux rapports en complément. Découvrez ici ce que Batimag Top Players et Batimag Regional Projects ont à vous offrir - comme d'habitude de manière numérique, concise et graphique.

Dossiers

Bois

Bois

Le bois dans tous ses états

S'abonner à la newsletter.

newsico

Avec la Newsletter-Batimag, vous recevez régulièrement des nouvelles pertinentes et indépendantes sur l'actualité de la construction en Suisse et dans le monde.
