L’exploitation de l’eau chaude souterraine dans le Jura à l’heure des simulations

Teaserbild-Quelle: Geo Energie Jura

Le projet de géothermie profonde à Haute-Sorne (JU) avance à tel rythme que des tests hydrauliques seront effectués à 3800 m de profondeur. Un suivi sismique rigoureux et des injections d’eau contrôlées permettront aux autorités jurassiennes de décider de la poursuite de ce projet hautement contesté.

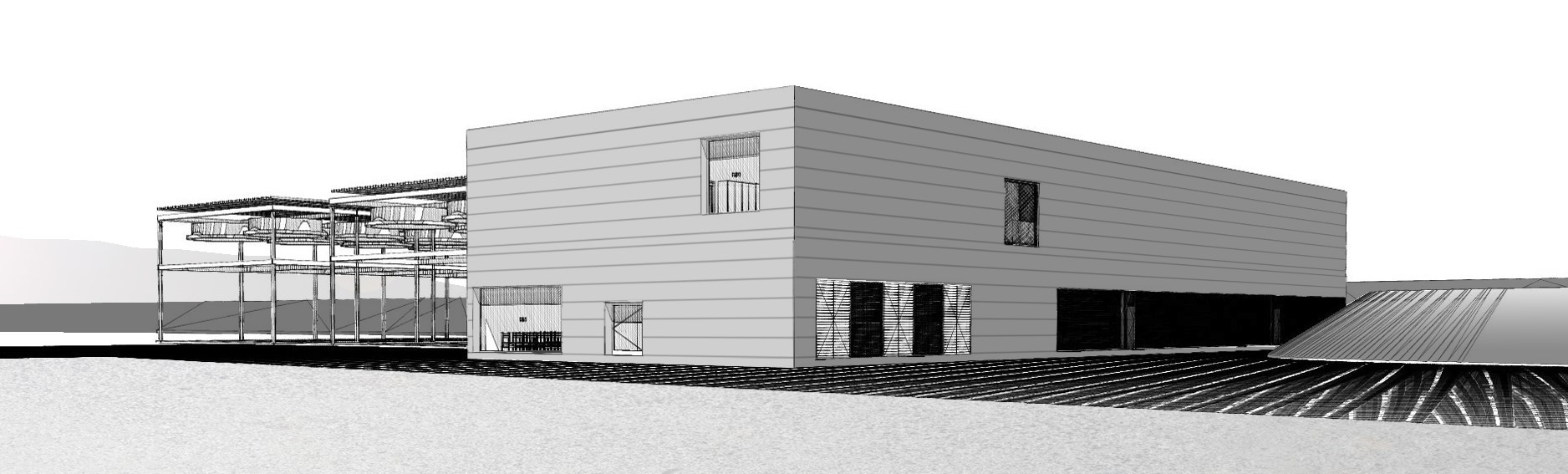

Vue en perspective de la future centrale géothermique de Haute-Sorne.

Crédit image: Geo Energie Jura

Entre Glovelier et Bassecourt, le puits de forage est en place. Ne manque plus que l'étude sismique.

Les tests de stimulation hydraulique du projet de géothermie profonde à Haute-Sorne (JU) seront réalisés dans le puits exploratoire foré à cet effet. A une profondeur d’environ 3800 m., ils prévoient une injection d’eau issue du réseau communal de Haute-Sorne, par paliers et sans ajouts ni de produits chimiques ni de sable ou solide, jusqu’à un débit maximal de 60 l/min. Un système de surveillance sismique pointu permettra un suivi précis de la microsismicité volontairement induite par ces opérations.

Les sismogrammes seront publiés et consultables en temps quasi-réel. Le programme de travail de l’opérateur prévoit l’interruption temporaire des injections pour analyse, si la magnitude locale atteint 0.3; de plus les tests de stimulation prendront fin si celle-ci devait atteindre 1.5. Les valeurs de magnitude locale seront déterminées de manière indépendante et contraignante par le Service sismologique suisse (SED) de l’EPFZ. Ce dernier aura également la responsabilité de définir dans un délai de 48 heures si les séismes sont induits par des tests ou s’ils sont naturels.

Une étape essentielle
L’autorisation est délivrée suite à la vérification par les autorités cantonales jurassiennes, avec l’appui de leurs experts, du programme de travail de détail de Geo-Energie Jura. Selon le calendrier actuel, les tests de stimulation se dérouleront durant une à deux semaines. L’ensemble des opérations sur le site devrait durer environ huit semaines. Elles se termineront avec l’installation dans le puits de capteurs qui permettront une surveillance sismique sur la durée.

L’opérateur transmettra, après analyse, les résultats de la phase exploratoire au Canton du Jura, intégrant notamment une mise à jour de l’analyse de risques et du modèle géologique. Ces données, de même que leur intégration dans le plan général de la phase suivante, permettront aux services compétents d’évaluer la conformité de la seconde étape du projet. Le Groupe d’experts indépendants (GEI), mandaté pour assurer un suivi scientifique lié au risque de sismicité induite, accompagnera cette analyse puis formulera des recommandations au gouvernement jurassien.

Sur la base de l’évaluation des services cantonaux et des recommandations du GEI, les autorités cantonales pourront ensuite valider ou non la poursuite du projet, en précisant, le cas échéant, le cadre d’autorisation. Tant qu’une condition d’autorisation n’est pas respectée ou si le niveau de risque n’est pas acceptable, la poursuite du projet ne sera pas autorisée, annoncent-elles.  Cela pour tenter de rassurer une opposition locale très vive.

Autres articles intéressants

Annonces

Profils d'entreprises

ADRIA

Trouvez facilement et simplement des contacts avec des artisans et des fabricants grâce aux nouveaux profils d'entreprise.

Rapports

construction-report

Les nouveaux rapports de Batimag

En plus de Batimag Project Categories (qui s'appelait auparavant Batimag Analyse), vous recevrez dès maintenant deux tout nouveaux rapports en complément. Découvrez ici ce que Batimag Top Players et Batimag Regional Projects ont à vous offrir - comme d'habitude de manière numérique, concise et graphique.

Dossiers

Bois

Bois

Le bois dans tous ses états

S'abonner à la newsletter.

newsico

Avec la Newsletter-Batimag, vous recevez régulièrement des nouvelles pertinentes et indépendantes sur l'actualité de la construction en Suisse et dans le monde.
